Lò hơi Long Phú 1 vào guồng lắp đặt, dự án bám sát tiến độ tổng thể

tăng
a a
giảm
In bài viết

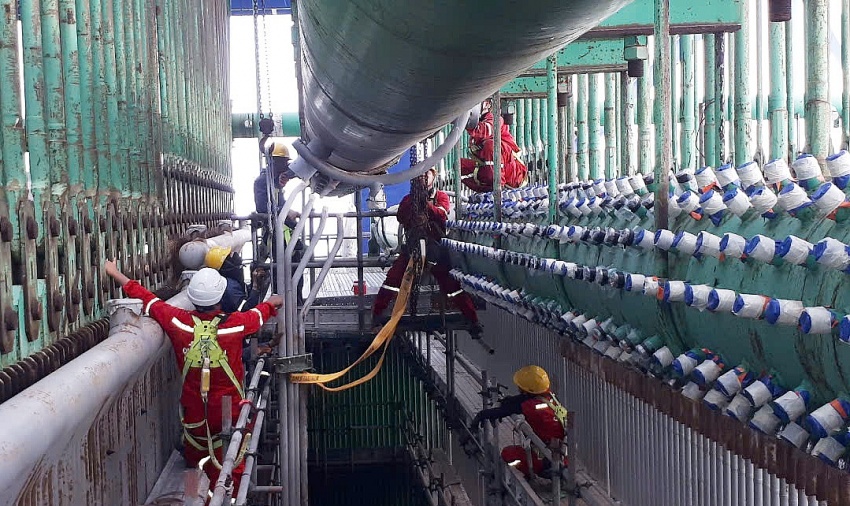

Trên công trường Dự án Nhà máy Nhiệt điện Long Phú 1, các hạng mục lắp đặt bản thể Lò hơi số 1 và 2 đang được triển khai đúng tiến độ. Công tác đấu thầu, đàm phán thiết bị tiếp tục ghi nhận nhiều tín hiệu tích cực, tạo nền tảng quan trọng để dự án hoàn thành các mốc kỹ thuật đã đề ra.
Lò hơi Long Phú 1 vào guồng lắp đặt, dự án bám sát tiến độ tổng thể

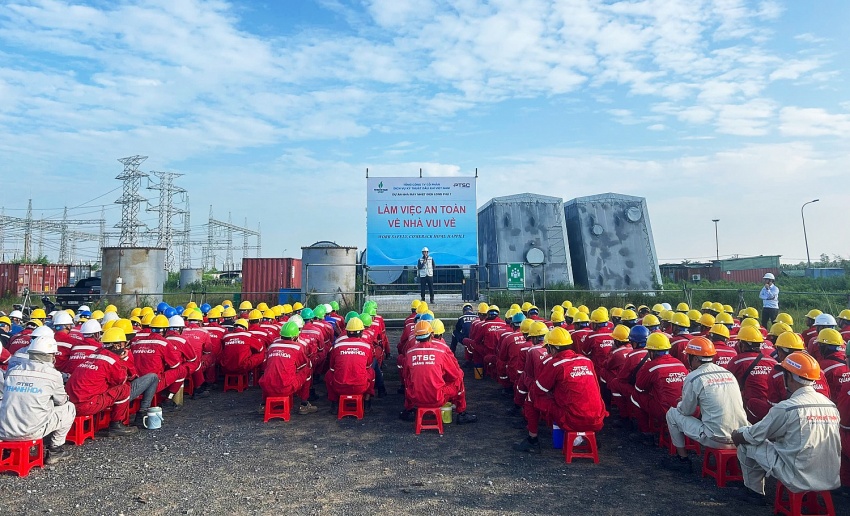

Nhà thầu PTSC tổ chức họp an toàn trước thi công.

Đại diện Ban QLDA Long Phú 1 cho biết, công tác chuẩn bị mặt bằng, huy động vật tư thiết bị và nhân lực đang được triển khai đúng kế hoạch. Hiện nay, nhà thầu PTSC đã huy động hơn 300 kỹ sư, công nhân vào công trường, tập trung cho các hạng mục thi công bản thể hai lò hơi. Hai cẩu tháp lớn phục vụ lắp đặt lò hơi cũng đã hoàn thiện, tạo điều kiện thuận lợi để đẩy nhanh tiến độ lắp đặt các thiết bị chính.

Tại Lò hơi số 1, ngày 28/07/2025, nhà thầu đã hoàn tất lắp đặt 06 ống góp bộ hâm, đến ngày 30/7 tiếp tục thi công modul 3 của bộ hâm nước. Song song đó, Lò hơi số 2 cũng đang được triển khai đồng bộ, từ ngày 25/07/2025 đã tiến hành lắp thiết bị áp lực, cụ thể là modul 2 của bộ hâm nước. Trước đó, vào ngày 16/07/2025, công trường đã bắt đầu thi công phần còn lại của kết cấu thép cho cả hai lò hơi, đánh dấu giai đoạn thi công bản thể chuyển sang cao điểm.

Để đảm bảo điều kiện thi công liên tục và an toàn, toàn bộ công tác kiểm đếm, sắp xếp và vệ sinh vật tư thiết bị lò hơi đã được hoàn thành vào ngày 15/06/2025. Theo kế hoạch, PTSC sẽ tiến hành thử áp Lò hơi số 1 vào ngày 11/5/2026 và Lò hơi số 2 vào ngày 01/6/2026 – hai mốc kỹ thuật quan trọng trong hành trình chuẩn bị cho việc chạy thử tổ máy sau này.

Lò hơi Long Phú 1 vào guồng lắp đặt, dự án bám sát tiến độ tổng thể
Thi công lắp đặt thiết bị áp lực cho Lò hơi số 2

Khối lượng công việc lớn cùng yêu cầu kỹ thuật cao khiến đội ngũ cán bộ, kỹ sư, công nhân trên công trường thường xuyên làm việc tăng ca, xuyên trưa, kể cả cuối tuần. Nhịp độ khẩn trương, tinh thần trách nhiệm cao là hình ảnh nổi bật trên công trường Long Phú 1 trong những ngày này.

Song song với thi công, công tác đấu thầu cũng đang diễn ra quyết liệt. Ban QLDA đã hoàn tất phát hành hồ sơ mời thầu và đang tiến hành đánh giá hồ sơ dự thầu cho một số gói thầu quan trọng. Hiện công tác đàm phán hợp đồng cho 13 gói thầu đang được xúc tiến, trong đó một gói thầu (T06 – kiểm tra thiết bị STG của GEV) đã hoàn tất ký kết. Các gói thầu còn lại sẽ được tổ chức lựa chọn nhà thầu vào thời điểm phù hợp, bảo đảm đúng tiến độ và chất lượng yêu cầu.

Đặc biệt, việc đàm phán với các OEMs (nhà cung cấp thiết bị gốc) hiện hữu ghi nhận nhiều kết quả tích cực. Hầu hết các nhà thầu phụ đều bày tỏ thiện chí tiếp tục đồng hành, cung cấp thiết bị cho dự án, đồng thời sẵn sàng chia sẻ chi phí và rủi ro với Chủ đầu tư. Đây là yếu tố có ý nghĩa quan trọng, giúp Petrovietnam tận dụng tối đa vật tư, thiết bị sẵn có, từ đó kiểm soát tiến độ, chất lượng và chi phí đầu tư.

Lò hơi Long Phú 1 vào guồng lắp đặt, dự án bám sát tiến độ tổng thể

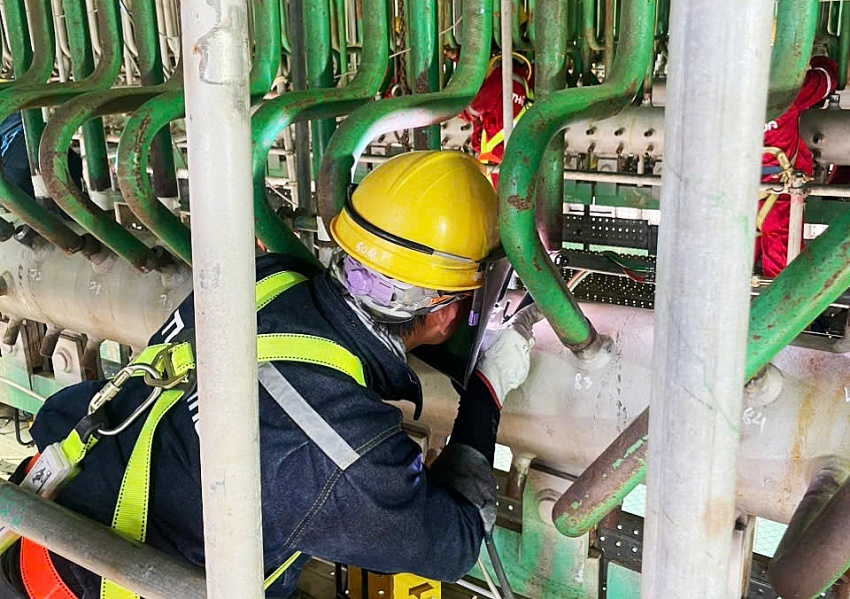

Công tác hàn ống áp lực cho Lò hơi 1

Ban QLDA đánh giá, tiến độ tổng thể của Dự án NMNĐ Long Phú 1 hiện đang bám sát kế hoạch đã đề ra. Trong thời gian tới, các bên tham gia đều đang nỗ lực tối đa để chuẩn bị cho công tác lắp đặt thiết bị chính, hoàn thành các mốc kỹ thuật quan trọng, hướng đến mục tiêu phát điện Tổ máy 1 vào cuối tháng 9 năm 2027 (PAC Tổ máy 1: 30/09/2027), Tổ máy 2 vào tháng 12/2027 (PAC Tổ máy 2: 31/12/2027).

Khởi động lắp đặt lò hơi Nhà máy Nhiệt điện Long Phú 1 Khởi động lắp đặt lò hơi Nhà máy Nhiệt điện Long Phú 1
Dự án NMNĐ Long Phú 1: Tăng tốc lắp đặt lò hơi, hướng tới phát điện vào năm 2027 Dự án NMNĐ Long Phú 1: Tăng tốc lắp đặt lò hơi, hướng tới phát điện vào năm 2027
Dự án NMNĐ Long Phú 1: Chuyển mình mạnh mẽ, hướng tới đích phát điện 2027 Dự án NMNĐ Long Phú 1: Chuyển mình mạnh mẽ, hướng tới đích phát điện 2027
[VIDEO] Dự án NMNĐ Long Phú 1 chuyển mình mạnh mẽ, hướng tới đích phát điện 2027 [VIDEO] Dự án NMNĐ Long Phú 1 chuyển mình mạnh mẽ, hướng tới đích phát điện 2027

L.T

Cùng chuyên mục

Giỏi nghề - một nét văn hóa PETROVIETNAM

[VIDEO] PTSC M&C hạ thủy giàn xử lý trung tâm Lạc Đà Vàng-A, sẵn sàng cho giai đoạn lắp đặt ngoài khơi

Lạc Đà Vàng-A là dự án mang ý nghĩa đặc biệt khi lần đầu tiên PTSC M&C làm chủ toàn bộ công tác thiết kế chi tiết cho một giàn xử lý trung tâm (CPP), tạo nền tảng nâng cao năng lực quản lý dự án, tăng tỷ lệ nội địa hóa và từng bước khẳng định vị thế tổng thầu EPCIC trong khu vực.
Giỏi nghề - một nét văn hóa PETROVIETNAM

[P-Magazine] 52 ngày đêm đưa giàn khoan 18.000 tấn trở lại biển khơi

Sau 52 ngày đêm không nghỉ, thi công nhanh nhất có thể trong điều kiện thời tiết khắc nghiệt, PVSM đã hoàn thành dự án bảo dưỡng, sửa chữa giàn khoan tự nâng Tam Đảo 05 của Liên doanh Việt - Nga Vietsovpetro. Hàng trăm kỹ sư, công nhân của PVSM đã làm việc liên tục, vượt qua áp lực về tiến độ, chất lượng, tuyệt đối an toàn để sớm đưa giàn khoan nặng hơn 18.000 tấn này trở lại biển khơi, hoạt động tại mỏ Bạch Hổ sớm 3 ngày.
Giỏi nghề - một nét văn hóa PETROVIETNAM

PTSC M&C hạ thủy giàn xử lý trung tâm Lạc Đà Vàng-A, sẵn sàng cho giai đoạn lắp đặt ngoài khơi

Lạc Đà Vàng-A là dự án mang ý nghĩa đặc biệt khi lần đầu tiên PTSC M&C làm chủ toàn bộ công tác thiết kế chi tiết cho một giàn xử lý trung tâm (CPP), tạo nền tảng nâng cao năng lực quản lý dự án, tăng tỷ lệ nội địa hóa và từng bước khẳng định vị thế tổng thầu EPCIC trong khu vực.
Giỏi nghề - một nét văn hóa PETROVIETNAM

Kỳ tích dòng dầu giữa biển khơi

Từng được xem là một trong những mỏ dầu khí có tiềm năng lớn trên thềm lục địa Việt Nam, nhưng sau một thời gian khai thác, mỏ Đại Hùng đã rơi vào tình trạng suy giảm sản lượng nghiêm trọng, hiệu quả kinh tế không như kỳ vọng. Năm 1999, dự án được chuyển giao lại cho phía Việt Nam với giá tượng trưng 1 USD. Từ dấu mốc đặc biệt ấy, hành trình “hồi sinh” mỏ Đại Hùng đã trở thành câu chuyện tiêu biểu về bản lĩnh, trí tuệ và khát vọng chinh phục của những người dầu khí Việt Nam.
Giỏi nghề - một nét văn hóa PETROVIETNAM

BIENDONG POC cán mốc 5.000 ngày vận hành an toàn liên tục

0h ngày 20/6/2026, Chi nhánh Tập đoàn Công nghiệp - Năng lượng Quốc gia Việt Nam (Petrovietnam) - Công ty Điều hành Dầu khí Biển Đông (BIENDONG POC) đã chính thức ghi nhận cột mốc 5.000 ngày vận hành an toàn liên tục, duy trì thành tích Zero Lost Time Injury - Zero LTI và bảo đảm an toàn môi trường trong toàn bộ hoạt động khai thác ngoài khơi kể từ thời điểm hệ thống được đưa vào vận hành.
