Tập trung cao độ cho Dự án Nhà máy Nhiệt điện Ô Môn III, IV

tăng
a a
giảm
In bài viết
Thành viên HĐTV Petrovietnam Phạm Tuấn Anh chỉ đạo Ban Quản lý dự án chuyên ngành Điện (PVPMB, Ban QLDA) cần tập trung cao độ vào các phương án, phải lên ngay phương án dự phòng để đảm bảo các mặt công tác theo tiến độ Dự án Nhà máy Nhiệt điện (NMNĐ) Ô Môn IV.

Ngày 1/3/2025, tại Hậu Giang, ông Phạm Tuấn Anh, Thành viên HĐTV Petrovietnam đã có buổi làm việc với lãnh đạo PVPMB về tình hình triển khai thực hiện các Dự án NMNĐ Ô Môn III, IV thuộc Chuỗi dự án khí điện Lô B - Ô Môn.

Báo cáo về tình hình lựa chọn nhà thầu (LCNT) cho Dự án NMNĐ Ô Môn IV, ông Nguyễn Mạnh Tưởng, Giám đốc Ban Quản lý dự án chuyên ngành Điện cho biết, hiện PVPMB đang triển khai thực hiện các gói thầu phù hợp với kế hoạch LCNT do HĐTV Tập đoàn phê duyệt. Cụ thể, đã hoàn thành LCNT và ký kết hợp đồng 5/18 gói, đang trong quá trình chuẩn bị/tổ chức LCNT cho 6/18 gói và các gói còn lại sẽ chuẩn bị/tổ chức LCNT từ quý II/2025.

Tập trung cao độ cho Dự án Nhà máy Nhiệt điện Ô Môn III, IV
Báo cáo tại buổi làm việc, ông Nguyễn Mạnh Tưởng cho biết, việc LCNT gói thầu EPC đang đối mặt với một số khó khăn, thách thức khách quan do quá tải về việc sản xuất và cung cấp thiết bị chính (tuabin, máy phát) của các nhà sản xuất gốc (OEM).

Việc LCNT gói thầu EPC cũng đang đối mặt với một số khó khăn, thách thức khách quan do thực trạng quá tải về việc sản xuất và cung cấp thiết bị chính (tuabin, máy phát) của các nhà sản xuất gốc (OEM). Thời điểm đóng/mở thầu gói thầu EPC hiện tại là ngày 3/4/2025. Với tiến độ thực tế triển khai hiện nay, PVPMB và các ban thuộc Tập đoàn sẽ cố gắng ký hợp đồng EPC Dự án NMNĐ Ô Môn IV vào tháng 7/2025 nhằm đáp ứng được tiến độ của Dự án. Tiến độ trên được đánh giá là phù hợp với tiến độ theo báo cáo nghiên cứu khả thi (FS) được duyệt của Dự án.

Đối với Dự án NMNĐ Ô Môn III, PVPMB đang trong quá trình lập FS. Dự kiến, FS của Dự án sẽ được phê duyệt vào tháng 7/2025, sớm hơn 2 tháng so với tiến độ được duyệt; trong trường hợp đẩy nhanh được các thủ tục thẩm định, phối hợp với JICA thì tiến độ rút ngắn thêm được 2 tháng, vào tháng 5/2025. Dự kiến, mốc tiến độ hoàn thành COD của Dự án Ô Môn III vào tháng 5/2030 và có thể rút ngắn hơn được nữa nếu công tác phối hợp và thu xếp vốn với JICA thuận lợi.

Tập trung cao độ cho Dự án Nhà máy Nhiệt điện Ô Môn III, IV

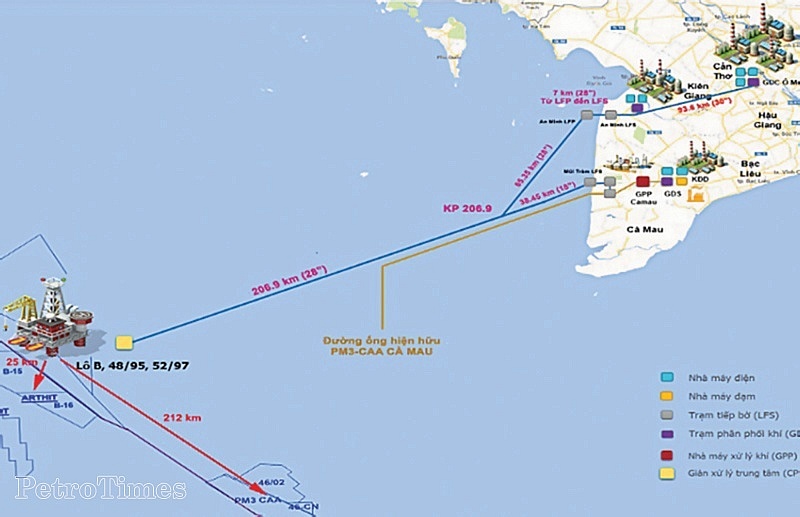

Chuỗi dự án khí điện Lô B - Ô Môn

Ban QLDA cũng cho biết, trong thời gian tới, Dự án có thể sẽ gặp một số khó khăn, vướng mắc do tiến độ, thủ tục vay vốn ODA có thể kéo dài, phức tạp, ảnh hưởng đến thời gian thẩm định, phê duyệt và các bước tiếp theo của Dự án, việc chuyển giao quyền đại diện chủ sở hữu nhà nước.

Ban QLDA kiến nghị Tập đoàn và các Ban chuyên môn phối hợp chặt chẽ với Ban QLDA để hoàn thiện hồ sơ FS Dự án NMNĐ Ô Môn III; phối hợp chặt chẽ với JICA, các Bộ ban ngành và các đơn vị liên quan để đẩy nhanh hoàn thành quá trình thẩm định, phê duyệt FS; kiến nghị Petrovietnam sớm ban hành văn bản về việc ủy quyền cho Ban QLDA để phục vụ công tác hoàn thành các thỏa thuận, báo cáo chuyên ngành (Dự án NMNĐ Ô Môn III và Ô Môn IV).

Tại buổi làm việc, Phó Tổng Giám đốc Petrovietnam Phan Tử Giang cùng đại diện Ban Điện và Năng lượng tái tạo, Ban Kinh tế Đầu tư đã trao đổi, góp ý nhiều vấn đề liên quan đến công tác lựa chọn nhà thầu EPC cho Dự án NMNĐ Ô Môn IV cũng như làm rõ các khó khăn, các ý kiến kiến nghị của PVPMB.

Tập trung cao độ cho Dự án Nhà máy Nhiệt điện Ô Môn III, IV
Thành viên HĐTV Petrovietnam Phạm Tuấn Anh kiểm tra công trường Dự án Khu nhà ở xã hội cho CBCNV vận hành NMNĐ Sông Hậu 1.

Phát biểu kết luận buổi làm việc, Thành viên HĐTV Petrovietnam Phạm Tuấn Anh ghi nhận Ban QLDA đã triển khai tích cực, quyết liệt các thủ tục đầu tư Dự án, cũng như triển khai các chỉ đạo và nghị quyết của HĐTV, Tổng Giám đốc trong thời gian qua.

Đối với Dự án NMNĐ Ô Môn IV, để sớm lựa chọn được nhà thầu EPC do tình hình khách quan, Thành viên HĐTV Petrovietnam Phạm Tuấn Anh chỉ đạo Ban QLDA cần tập trung cao độ, phải lên ngay phương án dự phòng để đảm bảo các mặt công tác theo tiến độ; khẩn trương tiếp xúc, bám sát các nhà thầu sản xuất thiết bị để có thông tin; phải có giải pháp bù tiến độ để bảo đảm tiến độ tổng thể của chuỗi Lô B; khẩn trương hoàn thành các thủ tục liên quan đến công tác đất cho Dự án đảm bảo tính pháp lý cho Dự án.

Đối với Dự án NMNĐ Ô Môn III, Thành viên HĐTV Petrovietnam Phạm Tuấn Anh ghi nhận Ban QLDA và các Ban Chuyên môn Tập đoàn đã cố gắng đẩy nhanh công tác lập FS và các báo cáo chuyên ngành. Ông Phạm Tuấn Anh lưu ý Ban QLDA không được chủ quan về mặt tiến độ, cần đảm bảo triển khai Dự án theo đúng tiến độ, kế hoạch đã được duyệt.

Trước đó, đoàn công tác của Thành viên HĐTV Petrovietnam Phạm Tuấn Anh đã đến kiểm tra công trường Dự án Khu nhà ở xã hội cho CBCNV vận hành NMNĐ Sông Hậu 1.

Tập trung cao độ cho Dự án Nhà máy Nhiệt điện Ô Môn III, IV
Liên danh Nhà thầu Lanmak - Hancorp cho biết, công trình sẽ hoàn thành và bàn giao cho chủ đầu tư vào tháng 12/2025, vượt tiến độ 2 tháng so với hợp đồng.

Ông Nguyễn Văn Mạnh - Giám đốc Liên danh Nhà thầu Lanmak - Hancorp cho biết, tính đến hiện tại, tiến độ Dự án đã vượt 45 ngày so với hợp đồng. Đây là kết quả của sự quan tâm, chỉ đạo và hỗ trợ rất sát sao, chuyên nghiệp từ chủ đầu tư Petrovietnam/PVPMB, giúp nhà thầu nhanh chóng tháo gỡ các khó khăn, vướng mắc, đẩy nhanh tiến độ.

Ông Nguyễn Văn Mạnh cho biết, giai đoạn khó khăn ban đầu là công tác san nền và ép cọc đã được giải quyết và đã hoàn thành công tác san nền. Đây là mốc tiến độ đầu tiên quan trọng nhất để tiến tới hoàn thành cam kết tiến độ Dự án với chủ đầu tư. Đầu tháng 3/2025, Liên danh nhà thầu Lanmak - Hancorp đã tiến hành huy động máy móc, thiết bị, vật tư, nhân lực để thi công với mục tiêu đạt mốc tiến độ thứ hai là cất nóc một chung cư vào ngày 14/7/2025.

“Chúng tôi cam kết nỗ lực thi công, đảm bảo công trình Dự án đạt các tiêu chí an toàn, chất lượng và tiến độ. Dự kiến, chúng tôi sẽ sẽ thi công hoàn thành công trình và bàn giao cho chủ đầu tư vào tháng 12/2025, vượt tiến độ 2 tháng so với hợp đồng”, đại diện phía Liên danh nhà thầu Lanmak - Hancorp cho biết.

Trước đó, qua đấu thầu rộng rãi, minh bạch và cạnh tranh, đại diện chủ đầu tư Petrovietnam/PVPMB đã lựa chọn được Liên danh nhà thầu Lanmak - Hancorp với giá trúng thầu 183,936 tỷ đồng, tiết kiệm hơn 30 tỷ đồng cho chủ đầu tư, tương đương 15% dự toán gói thầu.

PVPMB tập trung nâng cao trình độ, đào tạo nguồn nhân lực chất lượng cho dự ánPVPMB tập trung nâng cao trình độ, đào tạo nguồn nhân lực chất lượng cho dự án
Khởi công và phát động thi đua xây dựng Khu nhà ở xã hội cho CBCNV vận hành NMNĐ Sông Hậu 1Khởi công và phát động thi đua xây dựng Khu nhà ở xã hội cho CBCNV vận hành NMNĐ Sông Hậu 1
[PetroTimesTV] PVPMB tập trung nâng cao trình độ, đào tạo nguồn nhân lực chất lượng cho dự án[PetroTimesTV] PVPMB tập trung nâng cao trình độ, đào tạo nguồn nhân lực chất lượng cho dự án
PVPGB và PVPMB ký kết thỏa thuận hợp tác toàn diệnPVPGB và PVPMB ký kết thỏa thuận hợp tác toàn diện
Phát động thi đua vận hành an toàn, hiệu quả NMNĐ Sông Hậu 1 năm 2025Phát động thi đua vận hành an toàn, hiệu quả NMNĐ Sông Hậu 1 năm 2025

Lê Trúc

Cùng chuyên mục

Giữ vững nền tảng năng lượng tạo đà tăng trưởng

Trong bối cảnh kinh tế thế giới còn nhiều bất định, kinh tế Việt Nam 6 tháng đầu năm 2026 vẫn đạt mức tăng trưởng GDP 8,18% - cao nhất cùng kỳ trong nhiều năm trở lại đây. Đằng sau kết quả đó là sự vận hành ổn định của các ngành kinh tế nền tảng, đặc biệt là lĩnh vực năng lượng với nòng cốt là Tập đoàn Công nghiệp - Năng lượng Quốc gia Việt Nam (Petrovietnam).

PGS.TS Ngô Trí Long: Petrovietnam là lực lượng nòng cốt khai mở không gian kinh tế biển đất nước

Trao đổi với PetroTimes, PGS.TS Ngô Trí Long - Hiệp hội Tư vấn Tài chính Việt Nam cho rằng, trong bối cảnh các động lực tăng trưởng truyền thống đang dần thu hẹp, kinh tế biển sẽ trở thành không gian phát triển chiến lược của Việt Nam. Để khai mở dư địa này, Tập đoàn Công ngiệp - Năng lượng Quốc gia Việt Nam (Petrovietnam) có nhiều điều kiện thuận lợi đảm nhận vai trò nòng cốt, góp phần tạo động lực để nền kinh tế tăng trưởng bền vững.

Thu ngân sách từ dầu thô tăng cao nhất trong 3 nguồn chủ lực

Thu ngân sách từ dầu thô đang trở thành điểm sáng trong bức tranh tài khóa 6 tháng đầu năm 2026 khi ghi nhận mức tăng cao nhất trong ba nguồn thu chủ lực. Kết quả này góp phần quan trọng đưa tổng thu ngân sách nhà nước vượt 1,56 triệu tỷ đồng, tạo thêm dư địa cho điều hành tài khóa và bảo đảm các cân đối lớn của nền kinh tế.

Petrovietnam - Động lực quan trọng cho tăng trưởng kinh tế năm 2026

Trong bối cảnh kinh tế thế giới còn nhiều biến động, Tập đoàn Công nghiệp - Năng lượng Quốc gia Việt Nam (Petrovietnam) vẫn hoàn thành vượt mức hầu hết các chỉ tiêu sản xuất, kinh doanh trong 6 tháng đầu năm 2026. Theo ông Nguyễn Quang Huy, CEO Khoa Tài chính - Ngân hàng, Trường Đại học Nguyễn Trãi, những kết quả này không chỉ khẳng định vai trò đầu tàu của Petrovietnam trong ngành công nghiệp - năng lượng mà còn tạo hiệu ứng lan tỏa tới nhiều lĩnh vực, góp phần củng cố ổn định kinh tế vĩ mô và hỗ trợ mục tiêu tăng trưởng của đất nước.

Đảng bộ Bộ máy QL&ĐH Petrovietnam khơi dậy khát vọng phát triển từ mong ước của Bác Hồ

Ngày 3/7, các chi bộ trực thuộc Đảng bộ Bộ máy Quản lý và Điều hành (QL&ĐH) Tập đoàn Công nghiệp - Năng lượng Quốc gia Việt Nam (Petrovietnam) đã tổ chức sinh hoạt định kỳ tháng 7/2026 với chủ đề “67 năm Petrovietnam thực hiện mong ước của Bác Hồ”, góp phần giáo dục truyền thống, củng cố niềm tin, khơi dậy tinh thần đổi mới sáng tạo và quyết tâm hoàn thành các nhiệm vụ chính trị của Đảng bộ và Tập đoàn.
